Marien-Gymnasium - 1. Bauabschnitt
Mehr Raum für 95 Pädagogen wurde im Lehrerzimmer des städtischen Mariengymnasiums geschaffen.
In den Osterferien erfolgte der Durchbruch zur benachbarten Bibliothek. Dadurch wurde das Lehrerzimmer um ein Drittel vergrößert. Durch den Einbau einer Glasschiebetür ist bei Bedarf eine Abtrennung in zwei Räume möglich.
Zur Reduzierung des Lärmpegels wurde eine Akustikdecke eingebaut. Eine neue Beleuchtung sorgt künftig für optimale Lichtverhältnisse.
Am 02.10.2019 wurde das Baustellenschild aufgestellt.
Am 04.10.2019 starteten die Vorbereitungsarbeiten für die energetische Sanierung, außerdem wurde am 14.10.2019 mit dem Austausch der Fenster im Naturwissenschaftlichen Trakt begonnen.
Mit den vorbereitenden Arbeiten zur Dämmung des Naturwissenschaftstrakts sowie des Zwischentrakts wurde am 18.11.2019 begonnen.
Die Arbeiten zum Austausch der Fenster konnten am 23.11.2019 abgeschlossen werden. Der Vordach wurde demontiert und entsorgt.

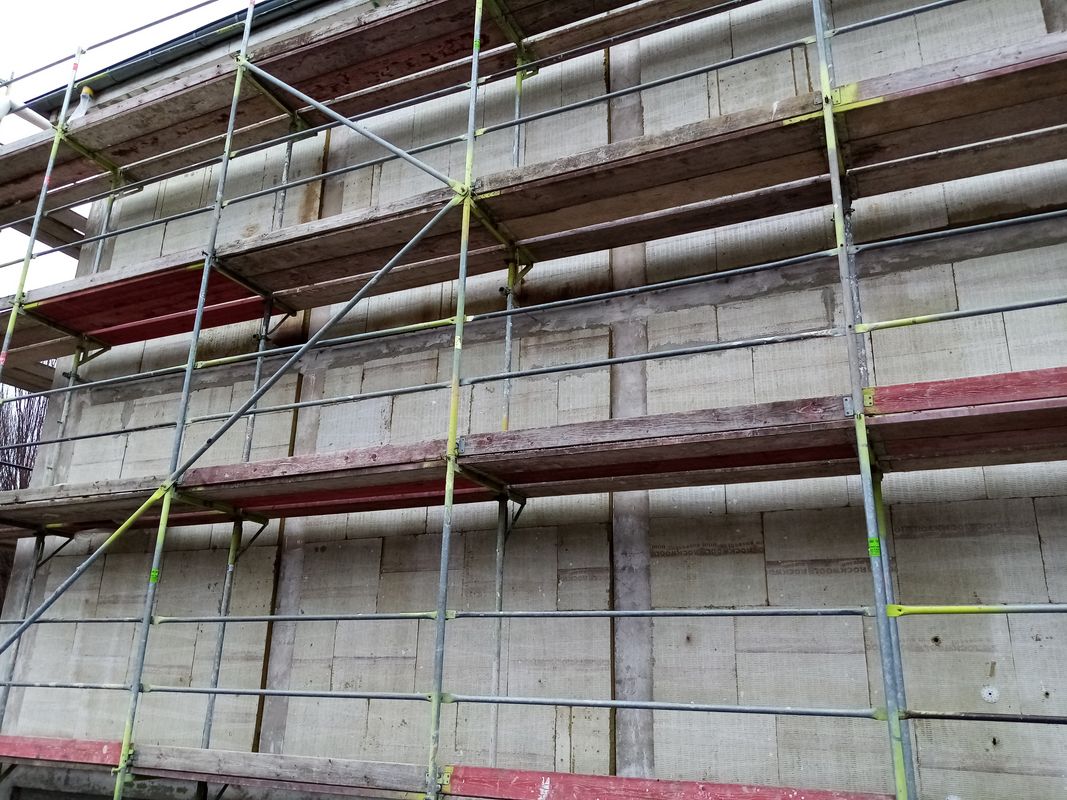

Am 10.01.2020 sind die Arbeiten an der Fassade (Wärmedämmverbundsystem) weit vorangeschritten.

Fortschritt der Dämmarbeiten am Zwischengang zum Naturwissenschaftlichen Trakt. Stand 25.02.2020.
Am 25.02.2020 ist die Anbringung einer Armierung als Putzuntergrund am Zwischentrakt erledigt.
Am 24.03.2020 sind die Putzarbeiten an der Fassade weit vorangeschritten.

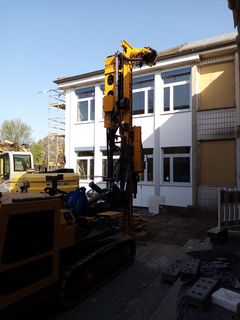

Nach dem Mikropfahlgründung wurde mit den Arbeiten am 05.05.2020 zur Errichtung eines Aufzugsschachts am Naturwissenschaftstrakt begonnen.
Die energetische Sanierung des Naturwissenschaftstrakts (Wärmedämmverbundsystem und Fensteraustausch) ist am 04.05.2020 abgeschlossen.
Seit 08.06.2020 wird der Aufzugsschacht errichtet.
Im Zwischentrakt werden noch Restarbeiten erledigt.

Der Zugang von außen zu der Cafeteria ist seit dem 08.06.2020 frei.
Der Aufzugsschacht ist am 28.08.2020 fertig geworden.
Zurzeit laufen die Dämmarbeiten an den Aufzugschacht und Zwischentrakt .
Seit dem 05.10.2020 laufen die Arbeiten zur Gestaltung der Außenanlagen. Zur Zeit werden die Rampen hergestellt, der Bodenbelag im Zwischentrakt ist fast fertig.
Seit dem 12.10.2020 wird die ELA-Anlage und die Aufzugskabine im Gebäude montiert.
Die Gestaltung der Außenanlagen ist am 18.12.2020 fast fertig.
Beim neuen Aufzug werden zur Zeit die Sachverständigenprüfungen gemacht.
Die energetische Sanierung NWT und ZWT ist abgeschlossen worden.
Die Aufzugsanlage ist auch einsatzbereit und die Rampen bei den Außenanlagen sind auch fertig.
Petrigrundschule
Die Wallfahrtsstadt Werl beabsichtigt, das Schulgebäude der ehemaligen Petri-Hauptschule nach aktuellen pädagogischen Vorstellungen für die Nutzung als Grundschule umzubauen, zu sanieren und zu erweitern. Die gesamte Baumaßnahme beinhaltet neben dem Umbau, dem Erweiterungsbau und den notwendigen Abrissarbeiten auch die energetische Sanierung der Turnhalle sowie die Gestaltung der Schulhoffläche. Mit der Planung und Projektdurchführung hat die Stadt im Rahmen eines europaweiten Vergabeverfahrens das Generalplanungsbüro W+P Gesellschaft für Projektabwicklung mbH aus Essen beauftragt.
Schulgrundstück
Das Schulgrundstück hat eine Größe von circa 10.000 Quadratmetern davon sind circa 1.842 Quadratmeter bebaut (Schulgebäude, Turnhalle, Offene Ganztagsschule). Die unbebaute Fläche von circa 8.158 Quadratmetern erfüllt die Flächenanforderungen der Schulbaurichtlinien. Die gesamten Außenanlagen werden überplant und grundschulgerecht angelegt. Die vorhandene Spielfläche vor der Turnhalle soll integriert und um Spielgeräte ergänzt werden.
Schulgebäude
Die Schulbaumaßnahme beinhaltet geringfügige Umbauten im Bestandsgebäude und einen Anbau. Der Anbau mit den geforderten 4 Klassen, Nebenräumen und WC-Einheiten ist ein fast quadratischer, zweigeschossiger Baukörper mit Flachdach. Dieser schließt an die Ostfassade an. Die aktuellen Anforderungen des Brandschutzes werden sowohl im Bestandsgebäude, als auch im Erweiterungsbau Berücksichtigung finden. In der farblichen Gestaltung wird sich der Erweiterungsbau im Wesentlichen am vorhandenen Bestandsgebäude orientieren.
Energie
Der Einsatz von regenerativen Energieformen wie zum Beispiel Photovoltaikanlagen, Fernwärme, et cetera wird im weiteren Verfahren geprüft und gegebenenfalls Berücksichtigung finden.
Kosten / Zeit
Das Projekt, mit einem Kostenrahmen von insgesamt 5,0 Millionen Euro (investiv + konsumtiv) brutto, wird gemäß Gesetz zur Umsetzung des Kommunalinvestitionsförderungsgesetzes in Nordrhein-Westfalen gefördert.
Baustart: Herbstferien 2019
Die Fertigstellung bzw. Inbetriebnahme ist für Ende Schuljahr 2020/2021 geplant.
Homepage der Schule:
http://www.petrigrundschule-werl.de/
Fördergelder:
Mit dem Kommunalinvestitionsförderungsgesetz Kapitel I fördert der Bund kommunale Investitionen in verschiedene Teilbereiche der Infrastruktur unter anderem auch Investitionen in die frühkindliche Infrastruktur und in die energetische Sanierung von Schulgebäuden.
Mit dem Kommunalinvestitionsförderungsgesetz Kapitel II und Gesetz zur Stärkung der Schulinfrastruktur in Nordrhein-Westfalen ("Gute Schule 2020") unterstützt der Bund gezielt kommunale Investitionen zur Sanierung, zum Umbau und zur Erweiterung von Schulgebäuden.
Am 02.10.2019 wurde das Baustellenschild aufgestellt.
Am 14.10.2019 wurden die Vorbereitungsarbeiten für den Teilabriss begonnen.
Am 14.11.2019 wurde ein Schotterweg zwischen der OGS und der Schule angelegt, den die Kinder während der Bauphase benutzen sollen.
Bis zum 18.11.2019 waren alle vorbereitenden Maßnahmen für den Teilabriss erledigt.
Der Bagger wurde am 22.11.2019 geliefert, sodass mit den Abrissarbeiten am 25.11.2019 begonnen werden konnte.
Am 20.12.2019 konnten die Abrissarbeiten abgeschlossen werden. Dadurch ist Platz für den Anbau des späteren Schulgartens geschaffen.
Mit den vorbereitenden Arbeiten zum Rohbau wurde am 06.01.2020 begonnen.
Am 21.02.2020 wurde das Planum hergestellt. Dieses bildet zusammen mit dem darunter befindlichen Boden das Widerlager für den geplanten Anbau.

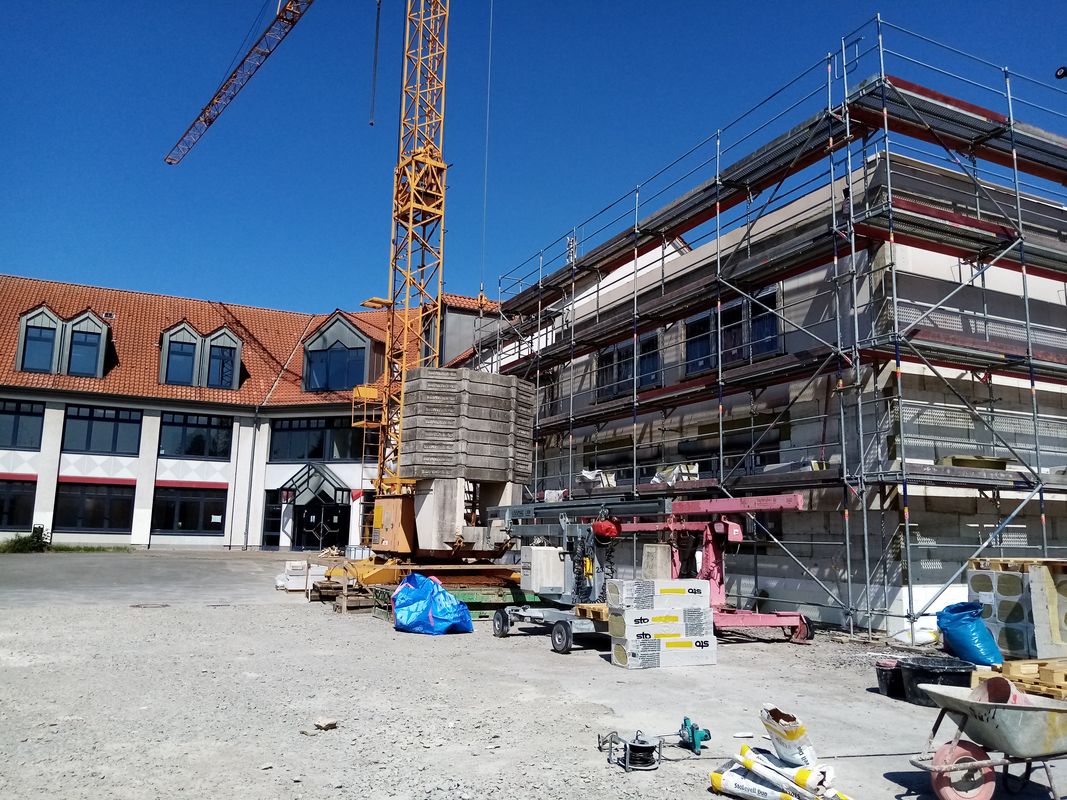

Am 26.02.2020 wurde ein Baukran aufgestellt. Die Rohbauarbeiten starten.
Am 24.03.2020 ist die Erdgeschossebene des Anbaus fertig.
Am 05.05.2020 ist die 2. Etage des Anbaus fertig.
Mit den Arbeiten zur Sanierung der Turnhalle wurde am 27.04.2020 begonnen.
Im Anbau der Schule ist der Einbau der Fenster am 10.06.2020 abgeschlossen. Zurzeit wird die Dachfläche gedämmt.

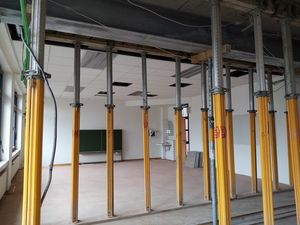

Zur Vergrößerung der Klassenräume im Bestandsgebäude erfolgten Anfang Juni Wanddurchbrüche.
Im Turnhallengebäude werden ab den 22.06.2020 aktuell die Fenster ausgetauscht. Außerdem laufen die Arbeiten zur Dämmung der Decke und zur Errichtung des neuen Dachhaut.
Im Anbau der Petrigrundschule hat man mit dem Innenausbau begonnen.

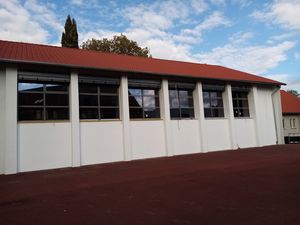

Die Fassade wurde am 17.08.2020 fertiggestellt.
Am 24.08.2020 sind die Arbeiten an der Fassade der Turnhalle (Fenster, Wärmedämmverbundsystem) weit vorangeschritten.
Die Arbeiten zum Austausch der Dachabdeckung konnten am 14.08.2019 abgeschlossen werden.
In der Turnhalle ist die Decke gestrichen worden.
Der Fernwärmeanschluss wurde am 22.10.2020 fertiggestellt.
Der Innenausbau der Petrigrundschule läuft. Zurzeit werden Heizungs-,Elektro-,Maler-,Boden- und Deckenarbeiten durchgeführt.
Die Renovierungsarbeiten an der Fassade der Turnhalle sind abgeschlossen.
Mit der Erneuerung der Sanitäranlagen in der Turnhalle wurde am 04.09.2020 begonnen.

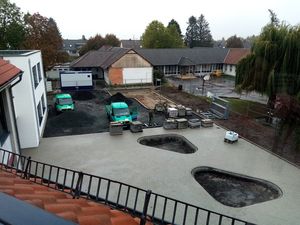

Mit der Gestaltung der Außenanlagen wurde am 07.09.2020 begonnen.
Die Gestaltung der Außenanlagen ist seit 01.12.2020 in die zweite Phase gegangen. Die Außenanlagenfirma befindet sich im vorderen Bereich des Schulhofs.
Die Heizungs-,Elektro-,Maler-,Boden- und Deckenarbeiten der Petrigrundschule sind am 18.12.2020 fast fertig.
Das freundliche Logo der Schule wartet schon auf die Schüler.
Am 22.02.2021 ist die Schule in Betrieb genommen worden.
Die Turnhalle der Petrigrundschule mit den Sanitäranlagen ist fertiggestellt worden.
